技术核定单 工程名称警安花苑4#楼相关图号结施-03 内容: 地基处理 原基础持力层为水泥喷粉桩地基,因桩无法打入风化片麻岩,经设计、 勘察人员现场决定取消喷粉桩地基,改为第○3层粉质粘土为持力层,基础底标高 降至-3.24m,砖基础370砌至-1.8m,240墙砌至-0.06m高度,原基础底板宽度 1900改为1700、1600改为1400、2300改为2000、1400改为1200,配筋不变。 (1200、1400、1700、2000) 基础详图 设计单位: 2010年月10日 建设单位: 2010年11月10日 监理单位: 2010年月日 施工单位: 2010年月日 技术核定单 工程名称警安花苑3#楼相关图号结施-03 内容: 地基处理 原基础持力层为水泥喷粉桩地基,因桩无法打入风化片麻岩,经设计、勘 察人员现场决定取
技术核定单
技术核定单 编号:017 工程名称中恒云天国际花园4#、5#楼施工单位山河建设集团有限公司 建设单位武汉中恒新科技产业集团有限公司设计单位湖北天一建筑设计有限公司 监理单位湖北新天地工程建设监理有限责任公司 项次核定内容 1、建施m08005-sj-0104中,一层4#、5#楼○c轴上qc10、qc12、qm5、qm2,建施 m08005-sj-0111和建施m08005-sj-0123中窗洞口高度为3400mm,窗台高200mm,门洞 口高度为3600mm,上口标高一致。而建施m08005-sj-0124中窗洞口高度为3600mm,窗 台高200mm,与门洞口上标高不一致,高出200mm,应按何图施工? 按m08005-sj-0111和m08005-sj-0123施工。 2、建施m08005-sj-0124图中
工程技术核定单
工程技术核定单 单位工程:移建阊西幼儿园工程编号:002 事由钢筋保护层偏大 核 定 内 容 致:江苏省建筑设计研究院 由于施工中楼面砼随捣随抹一次成型,板厚 不均匀,造成板面钢筋保护层厚度偏大,达到 35mm,请设计院核定是否满足设计要求。 核 定 意 见 复核单位技术负责人 设计单位(章) 项目负责人: 年月日 监理(建设)单位(章) 现场代表: 年月日 施工单位(章) 项目负责人: 年月日 工程技术核定单 单位工程:移建阊西幼儿园工程编号:003 事由圆柱顶部与梁交接处出现缩颈现象 核 定 内 容 致:江苏省建筑设计研究院 由于一层3-3轴上c-kz2与c-kl19交接处 1/
技术核定单样本 (2)
技术核定单 编号:yl(i)-tj-001 提出单位 常德市第一建筑工程有限责 任公司 施工图号 (或部 位) 2#楼基础土方回填 工程名称 云龙水郡项目(一期)工程 第一标段 核定性质核定 核 定 内 容 内容: 云龙水郡项目(一期)工程第一标段2#楼基坑土方,已挖至设计标高。 因基坑基底地下水较多,土质松软,经业主﹑设计院及监理现场考察研究 决定,2#楼基坑土方需清理淤泥,开挖至原土,人工清理平整之后再换填。 换填小于50cm用河沙回填,换填大于50cm用混合料回填,分层碾压密实。 2#楼未超挖部分整体回填河沙15cm,回填至承台外边1米。 注册建造师(项目经理):技术负责人: 监 理 ( 建 签字: 年月日 设) 单 位 意 见 设 计 单 位 意 见 签字: 年月日 注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一
技术核定单范本
sg—004 施工图号 (或部位) 核定性质 签字: 签字: 技术核定单 提出单位 桩成孔防护井圈 技术负责人: 以甲方、监理要求,桩施工过程中为防止雨水、土石块落入孔中,同时为保证桩孔定位 的准确性,在桩定位后,砌筑桩孔防护井圈,具体做法如下: 1、井圈用mu15页岩砖、m5水泥砂浆砌筑,1:3水泥砂浆粉刷; 2、井圈高度200mm,宽为240mm,直径为桩设计直径加400mm,数量以设计图纸和设计变更 为准。 请设计确认! 工程名称 核 定 内 容 本表一式五份:建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。 四川省建设厅制 注册建造师(项目经理): 年月日 年月日 设 计 单 位 意 见 监 理 ( 建 设 ) 单 位 意 见
技术核定单样本 (2)
技术核定单 工程名称:圣堂小区一期一标段第共页 建设单位苏州市阳澄湖城乡一体化建设发展有限公司编号 分部工程名称质量通病防治图号 核 定 内 容 核 定 意 见 施工单位监理单位设计单位建设单位 项目负责人: 年月日 总监理工程师: 年月日 工程负责人: 年月日 现场代表: 工程负责人: 年月日
技术核定单样板

技术核定单 工程名称 杭政储出(2007)76#地块1#-18#、 20#及地下室 编号002 建设单位 海墅房地产开发(杭州)有限公 司 工程图纸编号建筑设计总说明 施工单位中国建筑第八工程局有限公司监理单位浙江东方工程管理有限公司 项次核定内容 1 4mm厚的bac双面自粘防水卷材改为4mm厚的sbs改性沥青防水 卷材(附在4mm厚的sbs上加做一层砂浆保护层)。施工参照《地下防 水工程质量验收规范》gb5028-2002、《屋面工程技术规范》gb50345-2004 保证防水等级达到设计标准。 施工单位提出者签字施工单位审核者签字 监理单位签字、盖章设计单位签字、盖章建设单位签字、盖章 技术核定单 工程名称 杭政储出(2007)76#地块1#-18#、 20#及地下室 编号003 建设单位 海墅房地产开发(杭州)有限
技术核定单汇总

第1页共1页 序号条款备注 1 1 2 3 4 细部确认 5 6 施工措施 7 8 9 施工措施 10 施工措施 11 细部确认 12 21 2 3 4 5 6 7 8 9 10 工程设计变更依据性文件汇总表 变更依据性文件名称编号被修改相关图号 图纸会审记录20130911 工程名称:华师大一附中实验中学 总体与统详建施-02 图纸会审记录20130911 教学综合楼-电施01 教学综合楼-结施02a 教学综合楼-水施02a、10a 教学综合楼-电施18a 教学综合楼-电施18a 教学综合楼-结施11 教学综合楼-水施02a 教学综合楼-电施04 教学综合楼-电施05 技术负责人: 总体与统详建施-02 教学综合楼-水施02a 地库-电施01 地下车库-建施07 教学综合楼-电施11 施工单位:(盖章)监理
技术核定单 (2)

技术核定单 工程名称警安花苑4#楼相关图号结施-03 内容: 地基处理 原基础持力层为水泥喷粉桩地基,因桩无法打入风化片麻岩,经设计、 勘察人员现场决定取消喷粉桩地基,改为第○3层粉质粘土为持力层,基础底标高 降至-3.24m,砖基础370砌至-1.8m,240墙砌至-0.06m高度,原基础底板宽度 1900改为1700、1600改为1400、2300改为2000、1400改为1200,配筋不变。 (1200、1400、1700、2000) 基础详图 设计单位: 2010年月10日 建设单位: 2010年11月10日 监理单位: 2010年月日 施工单位: 2010年月日 技术核定单 工程名称警安花苑3#楼相关图号结施-03 内容: 地基处理 原基础持力层为水泥喷粉桩地基,因桩无法打入风化片麻岩,经设计、勘 察人员现场决定取
技术核定单-(样本)

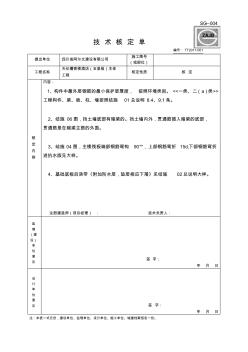

技术核定单 编号:tt2011-001 提出单位四川省阿尔文建设有限公司 施工图号 (或部位) 工程名称 天伦檀香楼酒店(五星级)主体 工程 核定性质核定 核 定 内 容 内容: 1、构件中最外层钢筋的最小保护层厚度,按照环境类别。> 工程构件、梁、板、柱、墙按照结施01总说明8.4、9.1条。 2、结施06图,挡土墙底部有暗梁的。挡土墙内外,贯通筋插入暗梁的底部, 贯通筋是在暗梁主筋的外面。 3、结施04图,主楼筏板端部钢筋弯钩90°,上部钢筋弯折15d,下部钢筋弯折 进抗水版见大样。 4、基础底板后浇带《附加防水层,垫层相应下落》见结施02总说明大样。 注册建造师(项目经理):技术负责人: 监 理 (建 设) 单 位 意 见 签字: 年月日 设 计 单 位 意 见签字: 年月日 注:本表一式五份,建设单位、监理单
技术核定单样板.
技术核定单 工程名称 杭政储出(2007)76#地块1#-18#、 20#及地下室 编号002 建设单位 海墅房地产开发(杭州)有限公 司 工程图纸编号建筑设计总说明 施工单位中国建筑第八工程局有限公司监理单位浙江东方工程管理有限公司 项次核定内容 1 4mm厚的bac双面自粘防水卷材改为4mm厚的sbs改性沥青防水 卷材(附在4mm厚的sbs上加做一层砂浆保护层)。施工参照《地下防 水工程质量验收规范》gb5028-2002、《屋面工程技术规范》gb50345-2004 保证防水等级达到设计标准。 施工单位提出者签字施工单位审核者签字 监理单位签字、盖章设计单位签字、盖章建设单位签字、盖章 技术核定单 工程名称 杭政储出(2007)76#地块1#-18#、 20#及地下室 编号003 建设单位 海墅房地产开发(杭州)有限
技术核定单样板
技术核定单 工程名称 杭政储出(2007)76#地块1#-18#、 20#及地下室 编号002 建设单位 海墅房地产开发(杭州)有限公 司 工程图纸编号建筑设计总说明 施工单位中国建筑第八工程局有限公司监理单位浙江东方工程管理有限公司 项次核定内容 1 4mm厚的bac双面自粘防水卷材改为4mm厚的sbs改性沥青防水 卷材(附在4mm厚的sbs上加做一层砂浆保护层)。施工参照《地下防 水工程质量验收规范》gb5028-2002、《屋面工程技术规范》gb50345-2004 保证防水等级达到设计标准。 施工单位提出者签字施工单位审核者签字 监理单位签字、盖章设计单位签字、盖章建设单位签字、盖章 技术核定单 工程名称 杭政储出(2007)76#地块1#-18#、 20#及地下室 编号003 建设单位 海墅房地产开发(杭州)有限
技术核定单范本 (2)
技术核定单 编号:002 工程名称吉安财政支付核算中心分部分项工程名称地下室顶板采光井 图号结05c\06编号002 核定内容: 应业主要求在地下室顶板8-9轴交j-k轴之间设置一采光井,以及地下室顶 板进入地下室楼梯处设置采光井,具体位置及施工详图是否参照附图进行施工 施工 单位 江西建工第一建筑有限责任公司技术负责人 核 定 单 位 意 见 设计单位 年月日 建设(监理)单位 年月日
技术核定单 (3)

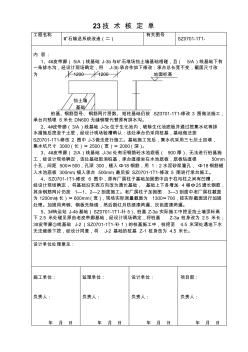

23技术核定单 工程名称 矿石输送系统改造(二) 有关图号 sz0701-1t1- 内容: 1、4#皮带廊(5/a)线基础j-3b与矿石堆场挡土墙基础相碰,且(5/a)线基础下有 一条排水沟,经设计现场确定,将j-3b承台作如下修改:承台总长宽不变,截面尺寸改 为12001200地面标高 挡土墙 基础 桩基、钢筋型号、钢筋网片层数、短柱基础仍按sz0701-1t1-修改3图做法施工, 承台内预埋6米长dn600无缝钢管代替原有排水沟。 2、4#皮带廊(3/a)线基础j-3c位于生化池内,破除生化池底板并通过挖集水坑等排 水措施后挖至干土层,经设计现场验槽确认:该处承台仍采用桩基,基础做法按 sz0701-1t1-修改2图中j-3做法进行施工。基础施工完后,集水坑采用三七灰土回填, 集水坑尺寸3000(长)×2500(宽)×2000(深)。
技术核定单(样表)
提出单位四川省建筑新技术工程公司 施工图号 (或部位) 4#楼11层梁、板 工程名称盛大国际二期梁、板砼置换工程核定性质技术核定 核 定 内 容 应建设单位工期要求,砼浇筑时间3天完成,设计施工图纸说明中要求砼 强度等级为高于原砼强度一个等级c35。为满足工期要求,现我单位提出采用 c50商品砼进行浇筑,3天达到70%的强度及c35等级强度。 注册建造师(项目经理):技术负责人: 监 理 (建设) 单 位 意 见 签字: 年月日 设 计 单 位 意 见 签字: 年月日 注:本表一式五份,建设单位、监理单位、设计单位、施工单位、城建档案馆各一份。 工程名称工程类型 建设单位施工单位 样品名称规格代表数量取样部位试验项目 见证人签章见证编号 见证日期 送达检测机构 日期 取样人签字见证人签字
技术核定单样表
技术联系核定单 no.jd-j007第1页共1页 联系核定单位xxxxxxx工程名称xxxxxxxx 问题性质门诊楼ab区地下室公共走廊机电安装 联 系 核 定 事 项 内容: 门诊医技住院综合楼ab区地下室公共走廊间需安装的桥架、水管、风管数量很多(桥 架500*100,3趟;桥架200*100,1趟;焊接钢管dn150,2根;镀锌钢管dn150,7根;不锈钢 管dn65-dn150,7根;无缝钢管dn250,2根;无缝钢管dn450,2根;预留医疗砌体管道dn50, 3根;风管630*320,一趟;风管550*250,一趟),而走廊间距仅有3m宽,为此我部认真研 究发现需将2根无缝钢管dn400水平位置调整至室内,即w轴南侧(因5轴交v-w轴为剪力 墙,需开洞φ500两个),风管5
技术核定单、工程联系单
工程联系单 编号: 工程名称高桥地块经济适用房11栋 建设单位南京光华房地产开 发公司 施工单位江苏龙海建工集团有限公司分项名称 施工联系内容: 11栋对照施工图纸与投标清单漏掉住宅公共电力配电总箱ap1~ap2共计8台,按照 其07、08、09栋投标清单价格计价。 建设单位 代表人(签字): 2015年月日 专控办 代表人(签字): 2015年月日 监理单位 代表人(签字): 2015年月日 施工单位 代表人(签字): 2015年月日 施工技术核定单 工程名称:高桥地块经济适用房一、二、三标段 分部分项名称施工图名称 建设单位南京光华房地产开发公司编号 施工单位江苏骏龙、南京六建、江苏龙海 核定内容: 图纸设计给水为ppr稳态管,考虑以后不容易维修,我项目部建议改为ppr管,承压能力≥1.6mpa。 核定意见: 同意。 设计单位(章
设计变更单、技术核定单(填表指南)
第1页共2页 设计变更(或技术核定)单(二选一) 施工单位:所属合同:第(分页码)/(总页码)页编号:(连续编号) 事项名称 适用范围(注明对应的图纸、适用的房型及楼号) 提出时间(填写 现场发生时间) 年月日 提出单位□建设单位□监理单位□施工单位□设计单位(仅限于设计变更)(请做出选择) 是否引起返工□是□否(必须作出选择)是否引起其他专业的变更□是□否(必须作出选择) 变更 内容 备注:1、此单是作为下发的设计变更(或技术核定)单的首页(排版在一张a4纸张中),如有图纸作为附件、 请在相应的设计变更(或技术核定)单上注明并和设计变更(或技术核定)单编号相同; 2、在此单上网进行审批前,项目专业工程师(或研发专员)应该和现场造价工程师进行沟通,并由现场 造价工程师进行估算(估算时限原则上为3天,工作量大且复杂的单据的估算
技术核定单人防门吊钩
工程技术核定单 编号:20160524 工程名称官塘绿苑二—二期 致:江苏康华投资有限公司(建设单位) 镇江环球建设监理有限公司(监理单位) 内容:按rfj01-2008人民防空工程防护设备选用图集第59~61页及本工程图纸设计要求,连通口双向 受力封堵板门洞顶部设置预埋¢20吊环数量,fmdb6022(6)门洞顶部设置6个吊环,fmdb5522(6) 门洞顶部设置5个吊环,具体位置见附图。 按rfj01-2008人民防空工程防护设备选用图集第11~12页及本工程图纸设计要求,钢结构双扇防护密 闭门门洞顶部设置预埋¢20吊环数量,ghsfm6025(6)门洞顶部设置2各吊环,具体位置间附图。 其余门洞吊钩位置距门洞中线设置,距门边框距离为0.35倍的门洞宽度。600、800宽的距门边框距离 为300。 监理单位
施工技术核定单 (2)
施工图名称 施工图编号 1、 2、 3、 4、 5、 6、 7、 8、 9、 10、 11、 12、 13、 14、 15、 16、 17、 施工单位 单位(章): 代表人: 年月日 上海电力安装第二工程公司 防爆挠性连接管安装 防爆密封头安装 施工技术核定单 分部分项 合同编号 混凝土路面开挖 电缆保护管预埋人工挖填土石 电伴热、防爆伴热带安装 电缆敷设(za-yjv-0.6/1- 电缆头制作 防爆接线盒安装 防爆密封胶泥 导电膏 dn25镀锌管安装 支架制作 刷漆 不锈钢加臭管安装 建设单位 建设单位:上海天然气管网公司 单位工程:加臭设备臭剂导液管新增电 伴热带改造项目 8㎡ 18m3 50m 1230m 32个 32个 16套 32个 300米 处 理 意 见 核 定 内 容 橡胶保温管安装 浇筑混凝土 面包车 2盒 21台班 一套 4遍 33米 1.2m3
文辑推荐
知识推荐
百科推荐
职位:安装暖通工程师
擅长专业:土建 安装 装饰 市政 园林
