批量精装修分段截水施工方案

格式:pdf

大小:20KB

页数: 2页

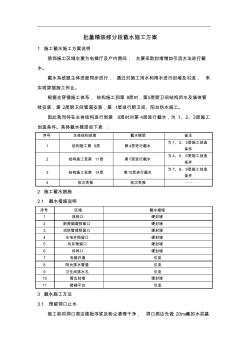

批量精装修分段截水施工方案 1 施工截水施工方案说明 装饰施工区域主要为电梯厅及户内房间, 主要采取封堵增加引流方法进行截 水。 截水系统跟主体进度同步进行, 通过对施工用水和雨水进行封堵及引流, 来 实现穿插施工作业。 根据全穿插施工体系, 结构施工到第 8层时,第5层厨卫间结构闭水及墙体管 线安装,第 2层厨卫间管道安装,第 1层进行厨卫间、阳台防水施工。 因此我司将在主体结构进行到第 8层时对第 4层进行截水,为 1、2、3层施工 创造条件。具体截水楼层如下表 : 序号 主体结构进度 截水楼层 备注 1 结构施工第 8层 第4层进行截水 为 1、2、3层施工创造 条件 2 结构施工至第 11层 第7层进行截水 为 4、5、6层施工创造 条件 3 结构施工至第 14层 第10层进行截水 为 7、8、9层施工创造 条件 4 依次类推 依次类推 ⋯⋯ 2 施工截水措施 2.1 截水措施说

批量精装修管理方法

格式:pdf

大小:256KB

页数: 8页

页脚内容 5#楼批量精装修工程实施方案 第一章 前言 1. 编制说明 为了把本工程精装修的项目管理准备工作做充分,项目部就 5#楼批量精装修项目工程的难点, 项目管理范围和目标,项目部组织体系构成,项目的整体部署,项目的实施计划及进度保障, 项目 的工序分析,项目的质量控制,项目的成本控制,项目的文明施工等方面进行分析和把控。 第二章 项目概况及工程难点分析 1、工程概况: 本工程位于江苏省苏州市常熟虞山镇香山北路与凯文路交叉口琴川碧桂园内。 建筑面积为 18745.4m2,地下 1层,地上 27层。 2、工程难点分析: 2.1 目前本工程主体结构都已封顶,二次砌筑已基本完成,外墙抹灰及室内抹灰正开始施工。 根据现场实际施工情况,预计土建工作面大部分移交需要到 7月份。 2.2 本项目楼面面积大,户型较多,批量精装修施工与土建收尾施工存在交叉作业,成品保护 难度大。 2.3 本工程批量精装
